风电二期工程进展情况汇报
风电二期工程是中电投南阳风力发电有限公司在我县开工建设的又一重大新能源项目。该项目位于县新能源产业集聚区内德云山南、北坡。二郎庙乡党委、政府高度重视项目入驻,成立专业协调服务小组,多次召开相关部门参加的协调会议,积极化解矛盾,排除纠纷,有效保证了风电二期工程顺利施工,为企业的发展创造了良好的外部环境。
一、基本情况:
风电二期工程建风塔20台,位于二郎庙乡境内18台,古庄店乡境内2台,总投资约2.7亿元。永久占地130亩,其中风塔占地17亩,道路占地108亩,升压站占地5亩。用于安装场地、道路临时扩宽的临时占地65亩。地埋电缆线13000米,输变电线路500米。
二、工程进展:

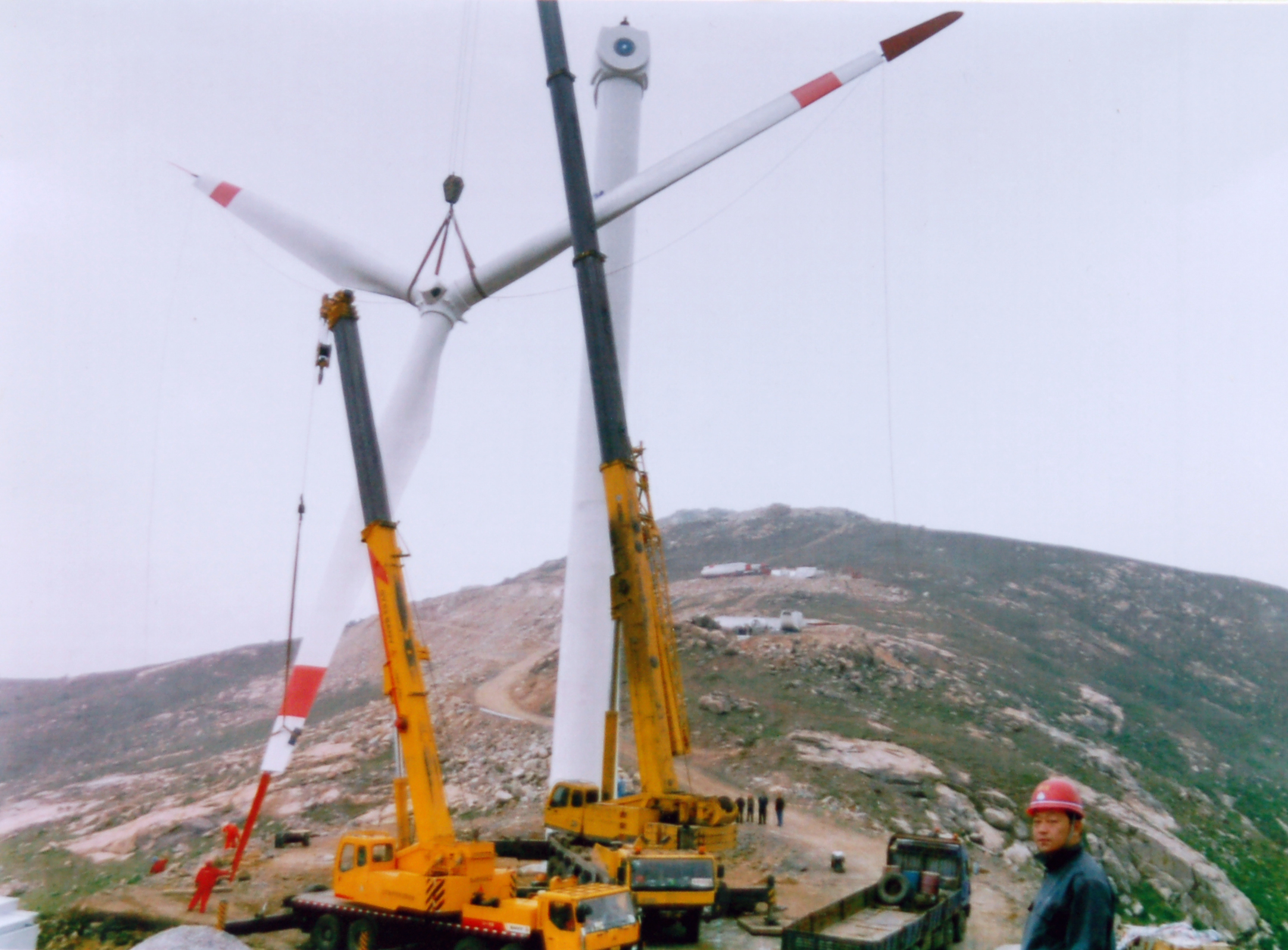

1、1—15号风塔和19、20号风塔已吊装完毕;17、18号风塔设备已到位,正准备吊装;16号风塔已完成塔基浇铸。
2、升压站已建成,内部装修完毕,升压设备正在安装调试。
3、场内集电线路地埋电缆已铺设10000米,剩余3000米待剩余风塔安装完毕后开工。
4、二期升压站至一期供电线路连接线5个铁塔,塔基全部浇铸完毕,其中2个已开始安装,近期架线。
三、存在问题:
1、永久占地实际占用比规划设计多5.736亩,农户要求补偿。
2、临时安装场地实际使用面积比图纸设计多出30余亩,占地补偿,青苗、树木、坟头等附属物补偿均未到位。
3、进场道路排水管道铺设不合理或堵塞,造成雨水冲刷农田、农作物33亩,积水农田15亩,农户要求补偿。
二郎庙乡党委政府将竭力做好群众工作,也希望管委会、风电公司和相关单位给予妥善解决,确保工程顺利完工,早日投产运营。
二郎庙乡人民政府
2011年10月18日
